Warunki zabudowy - kiedy wygasają i co sprawdzić przed budową

Gustaw Pietrzak .

1 kwietnia 2026

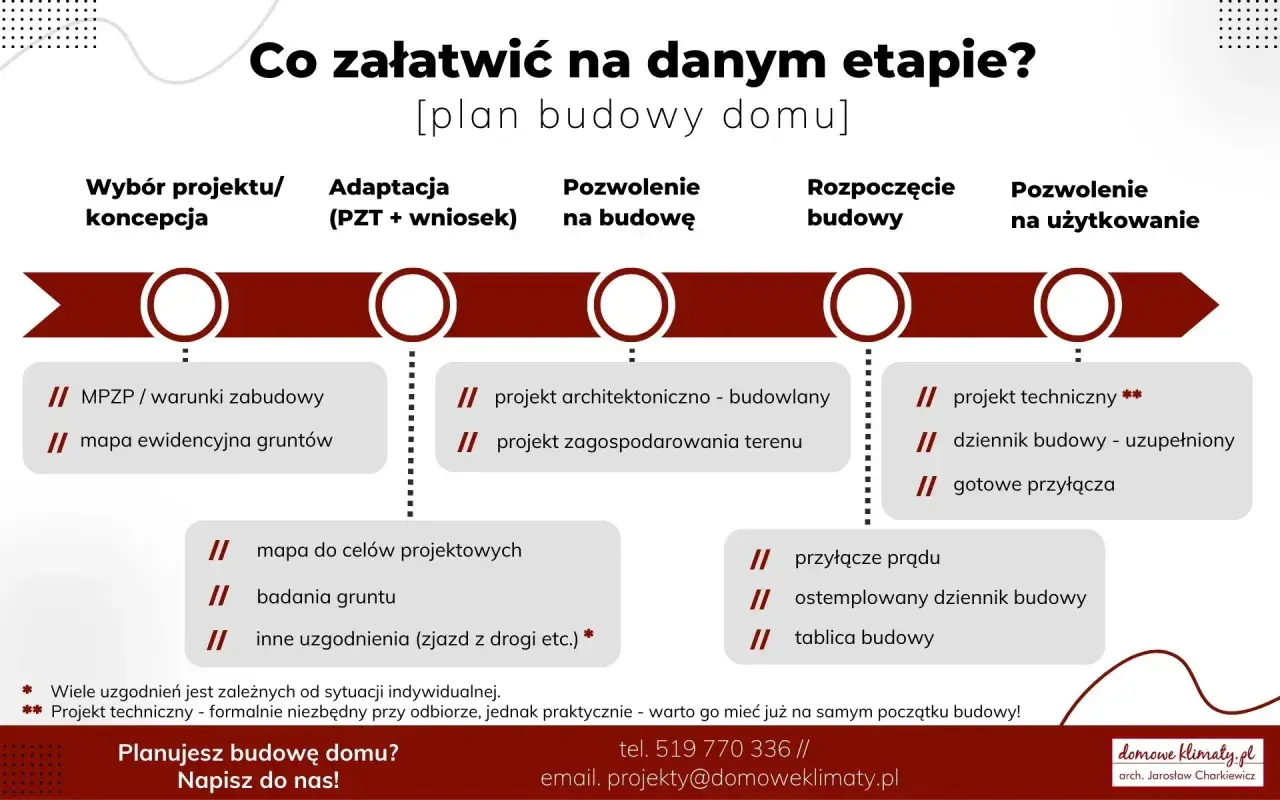

Plan budowy domu: od MPZP/warunków zabudowy po pozwolenie na użytkowanie. Ważność warunków zabudowy jest kluczowa na etapie koncepcji.
Ważność warunków zabudowy nie jest dziś taka sama dla wszystkich decyzji, więc przy działce łatwo pomylić bezpieczny termin z tym, co rzeczywiście wynika z przepisów. Najważniejsze jest to, że część decyzji wydanych po 1 stycznia 2026 r. wygasa po 5 latach, a część starszych dokumentów dalej działa na dawnych zasadach. Pokażę Ci, jak to czytać bez prawniczego żargonu: kiedy liczy się data, kiedy decyzja może wygasnąć wcześniej i co zrobić, żeby formalności nie zatrzymały budowy w ostatnim momencie.

Najważniejsze fakty, które warto mieć pod ręką

  • Nowa decyzja o warunkach zabudowy wydana od 1 stycznia 2026 r. wygasa po 5 latach od dnia, w którym stała się prawomocna.
  • Decyzje prawomocne przed 1 stycznia 2026 r. co do zasady nie wpadają w ten 5-letni limit.
  • WZ może wygasnąć wcześniej, jeśli dla terenu uchwalono sprzeczny plan miejscowy albo jeśli decyzję wykorzystał inny inwestor w przewidzianym trybie.
  • Od 1 września 2026 r. w gminach bez planu ogólnego nowe WZ będą możliwe tylko w już wszczętych sprawach.
  • W praktyce najlepiej traktować WZ jako etap przejściowy do projektu i pozwolenia na budowę, a nie dokument do odkładania na lata.

Od kiedy liczy się termin decyzji

Tu najczęściej pojawia się pierwszy błąd: ludzie patrzą na datę wydania decyzji, a nie na moment, w którym stała się prawomocna. To właśnie od tej chwili zaczyna biec termin. Według Biznes.gov.pl od 1 stycznia 2026 r. decyzja o warunkach zabudowy wygasa po 5 latach od dnia, w którym stała się prawomocna.

W praktyce oznacza to prostą rzecz: jeśli decyzja została wydana, ale nadal można ją zaskarżyć, zegar jeszcze nie musi biec. Dopiero po zakończeniu zwykłej ścieżki odwoławczej można mówić o pełnym starcie licznika. To ważne zwłaszcza przy zakupie działki, bo sam numer decyzji niewiele mówi, jeśli nie znamy daty prawomocności.

Sytuacja Co to oznacza w praktyce
Decyzja prawomocna przed 1 stycznia 2026 r. Co do zasady pozostaje bezterminowa i nie podlega nowemu 5-letniemu ograniczeniu.
Decyzja prawomocna od 1 stycznia 2026 r. Wygasa po 5 latach od prawomocności.
Liczenie terminu Zaczyna się od prawomocności decyzji, a nie od dnia złożenia wniosku czy samego podpisania dokumentu.

Jeżeli masz starszą decyzję, nie zakładaj automatycznie, że po 5 latach przestaje działać. Właśnie tutaj wiele osób myli nowe przepisy ze starymi i niepotrzebnie przyspiesza formalności albo przeciwnie, usypia czujność. Sama data to jednak nie wszystko, bo decyzja może stracić znaczenie także wcześniej.

Kiedy decyzja może wygasnąć wcześniej

WZ nie działa w próżni. Organ może stwierdzić jej wygaśnięcie, jeśli pojawią się inne zdarzenia związane z terenem lub z wykorzystaniem decyzji. To nie dzieje się „samo z siebie” w sensie praktycznym, bo potrzebne jest formalne rozstrzygnięcie urzędu, ale skutki dla inwestora są bardzo realne.

Sytuacja Skutek dla decyzji
Uchwalono plan miejscowy sprzeczny z wydaną decyzją Organ może stwierdzić wygaśnięcie, jeśli nie ma jeszcze ostatecznego pozwolenia na budowę.
Inny inwestor uzyskał pozwolenie na budowę albo skutecznie wykorzystał decyzję w przewidzianym trybie Decyzja może przestać być użyteczna dla dalszej realizacji na tym terenie.
Minęło 5 lat od prawomocności nowej decyzji Decyzja wygasa z mocy przepisów.

Najważniejszy praktyczny wniosek jest taki: jeśli masz już ostateczne pozwolenie na budowę, późniejszy plan miejscowy zwykle nie przekreśla tej inwestycji. Inaczej wygląda sytuacja, gdy decyzja WZ leży w szufladzie i czeka na wykorzystanie. Im dłużej czeka, tym większa szansa, że pojawi się nowy dokument planistyczny i zmieni układ sił. Dlatego przy działkach, które mają dłuższy horyzont realizacji, zawsze sprawdzam nie tylko samą decyzję, ale też to, co dzieje się wokół niej w gminie.

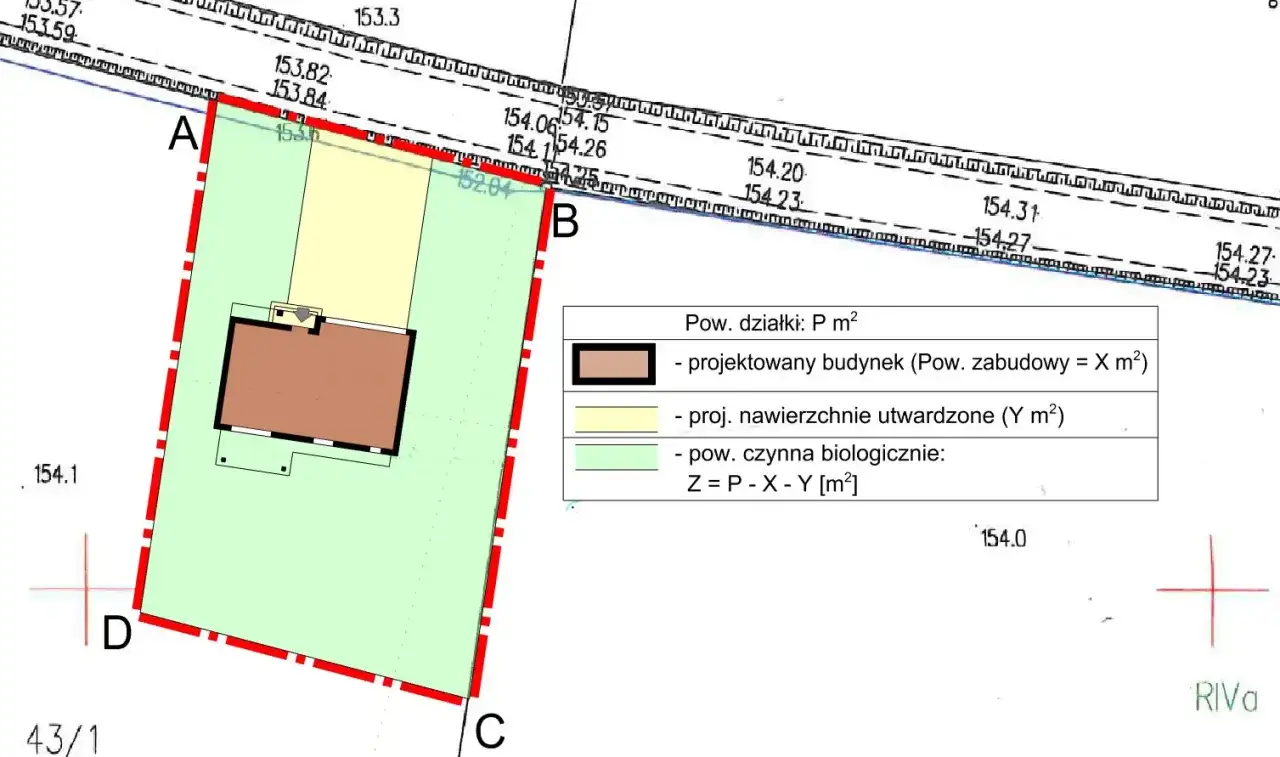

Plan zagospodarowania terenu z zaznaczonym budynkiem i powierzchnią biologicznie czynną. Ważność warunków zabudowy jest kluczowa dla realizacji projektu.

Jak sprawdzić, czy dokument nadal działa

Żeby nie zgadywać, warto przejść przez prostą listę kontrolną. Z mojego punktu widzenia wystarczą trzy rzeczy: data prawomocności, stan planowania przestrzennego i etap samej inwestycji. W większości przypadków to daje odpowiedź szybciej niż telefoniczna wymiana zdań z urzędem.

  1. Sprawdź datę prawomocności decyzji. To ona uruchamia termin w nowych sprawach.
  2. Ustal, czy dla działki nie uchwalono miejscowego planu zagospodarowania przestrzennego albo jego zmiany. Jeśli tak, porównaj ustalenia z treścią decyzji.
  3. Zweryfikuj, czy inwestycja nie weszła już w etap pozwolenia na budowę. Po tym kroku sytuacja jest zwykle znacznie bezpieczniejsza.
  4. Jeśli kupujesz grunt, poproś o pełny odpis decyzji, a nie tylko informację „jest WZ”. Sam skrót niczego jeszcze nie gwarantuje.

Przy zakupie działki szczególnie uważam na dwa niuanse: czy decyzja była już przenoszona na innego inwestora oraz czy nie pojawiły się później rozstrzygnięcia, które ograniczyły jej użyteczność. Taki dokument może wyglądać dobrze na papierze, a w praktyce być już mało wart dla Twojego projektu. To prowadzi prosto do kolejnego problemu, czyli zmian w samym systemie planowania.

Co zmieni plan ogólny po 1 września 2026 r.

Tu znaczenie ma nie tylko sam termin ważności decyzji, ale też to, czy w ogóle da się jeszcze uzyskać nową WZ. Jak wyjaśnia gov.pl, w gminie, w której nie wszedł w życie plan ogólny, po 1 września 2026 r. wydanie nowych decyzji WZ będzie możliwe wyłącznie w postępowaniach wszczętych przed tą datą. Wyjątkiem są m.in. tereny zamknięte oraz decyzje o lokalizacji inwestycji celu publicznego.

Dla właściciela działki brzmi to brutalnie, ale uczciwie: jeśli jeszcze nie masz decyzji, czasu na zwlekanie jest coraz mniej. Plan ogólny to nowy dokument gminy, który porządkuje dalsze decyzje przestrzenne, więc w praktyce zamyka część starej ścieżki. Nie chodzi więc tylko o to, ile lat działa już wydana WZ, ale też o to, czy w ogóle zdążysz ją uzyskać na starych zasadach.

Jeśli działka ma potencjał inwestycyjny, nie odkładałbym wniosku „na spokojniej”. W tego typu sprawach spokój często oznacza po prostu stratę czasu, a czas bywa tu najdroższym zasobem. I właśnie dlatego warto przejść od teorii do działań, które realnie zabezpieczają inwestycję.

Jak zabezpieczyć inwestycję, jeśli nie budujesz od razu

Ja patrzę na WZ jak na dokument przejściowy, a nie pamiątkę do schowania do teczki. Najlepiej działa wtedy, gdy szybko prowadzi do projektu i dalszych formalności. Sama decyzja nie pozwala jeszcze rozpocząć robót, więc jeśli budowa ma wystartować później, trzeba pilnować kolejnych kroków z dużym wyprzedzeniem.

  • Nie odkładaj projektu na lata. Przy bardziej złożonej działce przygotowanie dokumentacji, uzgodnienia i dopięcie formalności potrafią zająć od kilku miesięcy do ponad roku.
  • Jeśli planujesz sprzedaż gruntu, sprawdź możliwość przeniesienia decyzji na nowego inwestora. To bywa ważne przy transakcji, bo kupujący nie zawsze chce startować od zera.
  • Gdy zbliża się koniec 5-letniego terminu, nie licz na to, że sprawa „sama się przedłuży”. Częściej bezpieczniej jest przyspieszyć pozwolenie na budowę albo złożyć nowy wniosek.
  • Jeśli w okolicy pojawia się projekt planu miejscowego, obserwuj go uważnie. To on najczęściej zmienia sytuację szybciej niż sam upływ czasu.

W praktyce najlepiej działa zasada prostsza niż wszystkie komentarze prawne: im bliżej jesteś realnej budowy, tym mniejsze ryzyko, że decyzja straci dla Ciebie znaczenie. Na papierze 5 lat brzmi jak dużo, ale przy finansowaniu, projekcie, adaptacji i uzgodnieniach ten czas potrafi zniknąć zaskakująco szybko. Dlatego nie warto zostawiać tej formalności na ostatnią chwilę.

Co zapamiętać, zanim odłożysz decyzję na później

  • Nowe decyzje z 2026 r. mają już ograniczony, 5-letni czas życia.
  • Starsze decyzje prawomocne przed 1 stycznia 2026 r. co do zasady nie wpadają w ten limit.
  • Plan miejscowy, który pojawi się później, może zmienić sytuację szybciej niż sam upływ czasu.
  • Od 1 września 2026 r. w gminach bez planu ogólnego nowe WZ będą dostępne tylko w już wszczętych sprawach.

Jeśli miałbym zostawić jedną praktyczną radę, brzmiałaby tak: nie traktuj decyzji o warunkach zabudowy jak dokumentu do odłożenia na bliżej nieokreślone „potem”, bo w tej sprawie kalendarz naprawdę pracuje przeciwko inwestorowi.

FAQ - Najczęstsze pytania

Termin liczy się od dnia, w którym decyzja stała się prawomocna, a nie od daty jej wydania czy złożenia wniosku. Nowe decyzje prawomocne od 1 stycznia 2026 r. wygasają po 5 latach, a starsze, prawomocne przed tą datą, co do zasady nie wpadają w ten limit.
Do wcześniejszego wygaśnięcia może dojść, gdy dla terenu uchwalono miejscowy plan sprzeczny z decyzją, a inwestycja nie ma jeszcze ostatecznego pozwolenia na budowę. Druga sytuacja to wykorzystanie decyzji przez innego inwestora w przewidzianym trybie. W takich przypadkach organ musi formalnie stwierdzić wygaśnięcie.
Najpierw sprawdź datę prawomocności decyzji, bo to ona uruchamia termin. Potem ustal, czy dla działki nie uchwalono miejscowego planu albo jego zmiany oraz czy inwestycja nie weszła już w etap pozwolenia na budowę. Warto też poprosić o pełny odpis decyzji, a nie tylko informację, że „jest WZ”.
W gminach bez planu ogólnego nowe decyzje o warunkach zabudowy będą możliwe tylko w postępowaniach wszczętych przed tą datą. Wyjątkiem są m.in. tereny zamknięte oraz decyzje o lokalizacji inwestycji celu publicznego. Jeśli nie masz jeszcze decyzji, lepiej nie odkładać wniosku.
Najbezpieczniej szybko przejść od decyzji do projektu i dalszych formalności, zamiast odkładać sprawę na lata. Warto pilnować 5-letniego terminu, obserwować projekty planów miejscowych i sprawdzić możliwość przeniesienia decyzji na nowego inwestora, jeśli planujesz sprzedaż gruntu.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

warunki zabudowy plan miejscowy plan ogólny pozwolenie na budowę prawomocność
Autor Gustaw Pietrzak
Gustaw Pietrzak
Nazywam się Gustaw Pietrzak i od 12 lat zajmuję się tematyką budowy domów, ogrodów oraz remontów. Moje zainteresowanie tymi dziedzinami zaczęło się w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budynki w moim otoczeniu. Lubię dzielić się wiedzą na temat różnych aspektów budownictwa, od wyboru odpowiednich materiałów po nowoczesne rozwiązania w aranżacji przestrzeni. W moich tekstach staram się jasno i przystępnie przedstawiać skomplikowane zagadnienia, aby każdy mógł zrozumieć, jak ważne są detale w procesie budowy czy remontu. Regularnie sprawdzam źródła i porównuję informacje, aby zapewnić moim czytelnikom rzetelne i aktualne porady. Moim celem jest dostarczenie użytecznych wskazówek, które pomogą w realizacji marzeń o idealnym domu czy ogrodzie.
