Najważniejsze elementy procedury, które warto znać od początku
- Najpierw sprawdzasz MPZP, a jeśli go nie ma, potrzebujesz decyzji o warunkach zabudowy.
- Do wniosku zwykle dołączasz projekt zagospodarowania działki, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością i wymagane uzgodnienia.
- Wniosek składasz w starostwie, urzędzie miasta albo u wojewody, zależnie od położenia działki.
- Za dom jednorodzinny bez funkcji usługowej opłata skarbowa za decyzję wynosi 0 zł; przy pełnomocnictwie doliczasz 17 zł.
- Urząd ma co do zasady do 65 dni na wydanie decyzji, ale braki formalne najczęściej wydłużają całą sprawę.
- Po decyzji odbierasz ostemplowany projekt i dziennik budowy, a przed startem trzeba jeszcze wykonać wytyczenie geodezyjne.
Kiedy potrzebujesz pozwolenia, a kiedy wystarczy zgłoszenie
Przy domu jednorodzinnym granica między pozwoleniem a zgłoszeniem bywa myląca, a właśnie od niej warto zacząć. Z oficjalnych zasad wynika, że pozwolenie jest potrzebne wtedy, gdy obszar oddziaływania budynku wykracza poza działkę albo gdy teren wymaga postępowania środowiskowego. Jeśli obszar oddziaływania mieści się w całości na Twojej działce, w wielu przypadkach da się skorzystać z prostszej ścieżki zgłoszenia.| Sytuacja | Co zwykle stosuje się w praktyce | Dlaczego to ważne |
|---|---|---|
| Dom jednorodzinny, obszar oddziaływania mieści się na działce | Często wystarcza zgłoszenie | Procedura jest krótsza i mniej formalna |
| Dom wpływa także na sąsiednią nieruchomość | Potrzebne jest pozwolenie | Urząd musi ocenić zgodność z przepisami i otoczeniem |
| Działka leży na terenie objętym ochroną przyrody | Może być wymagane postępowanie środowiskowe | Bez dodatkowej decyzji nie ruszysz dalej |
Ja zwykle zaczynam właśnie od tego kroku, bo nie ma sensu zamawiać projektu „na ślepo”, jeśli później okaże się, że i tak trzeba zmienić tryb procedury. To rozróżnienie warto zamknąć na samym początku, a dopiero potem przejść do sprawdzenia samej działki i planu miejscowego.
Sprawdź działkę i plan miejscowy zanim zamówisz projekt
To jest etap, na którym najłatwiej zaoszczędzić sobie kosztów i nerwów. Jeśli dla terenu obowiązuje miejscowy plan zagospodarowania przestrzennego, projekt trzeba dopasować do jego zapisów. Jeśli planu nie ma, potrzebna będzie decyzja o warunkach zabudowy. W praktyce oznacza to, że zanim zapłacisz projektantowi, warto ustalić, jakie parametry zabudowy w ogóle wchodzą w grę.
Na tym etapie sprawdź też trzy rzeczy, które często są niedoszacowane przez inwestorów:
- dostęp do drogi publicznej - bez niego formalności potrafią się skomplikować,
- status gruntu - działka rolna, leśna albo położona w strefie ochronnej może wymagać dodatkowych decyzji,
- warunki otoczenia - granice, sąsiednie zabudowania, media i możliwe ograniczenia wynikające z przepisów lokalnych.
W praktyce liczy się nie tylko sam adres działki, ale też to, jak wygląda jej otoczenie prawne i techniczne. Jeśli grunt jest „na granicy” możliwości zabudowy, lepiej wiedzieć o tym przed zamówieniem projektu niż po złożeniu wniosku, bo wtedy każda poprawka kosztuje podwójnie: czas i pieniądze. Gdy działka jest już sprawdzona, można przejść do dokumentów, które urząd czyta niemal linijka po linijce.

Przygotuj dokumenty, które urząd sprawdzi od razu
Przy pozwoleniu na dom jednorodzinny najważniejsze są dokumenty podstawowe, ale to właśnie przy nich pojawia się najwięcej braków. GUNB udostępnia dziś także e-Budownictwo, więc część spraw możesz przygotować elektronicznie, bez noszenia papierów między biurkiem a urzędem. To wygodne, ale nie zwalnia z kompletności - a właśnie kompletność zwykle decyduje o tempie całej sprawy.
| Dokument | Kiedy jest potrzebny | Po co urząd go widzi |
|---|---|---|
| Wniosek o pozwolenie na budowę PB-1 | Zawsze | To formalny początek procedury |

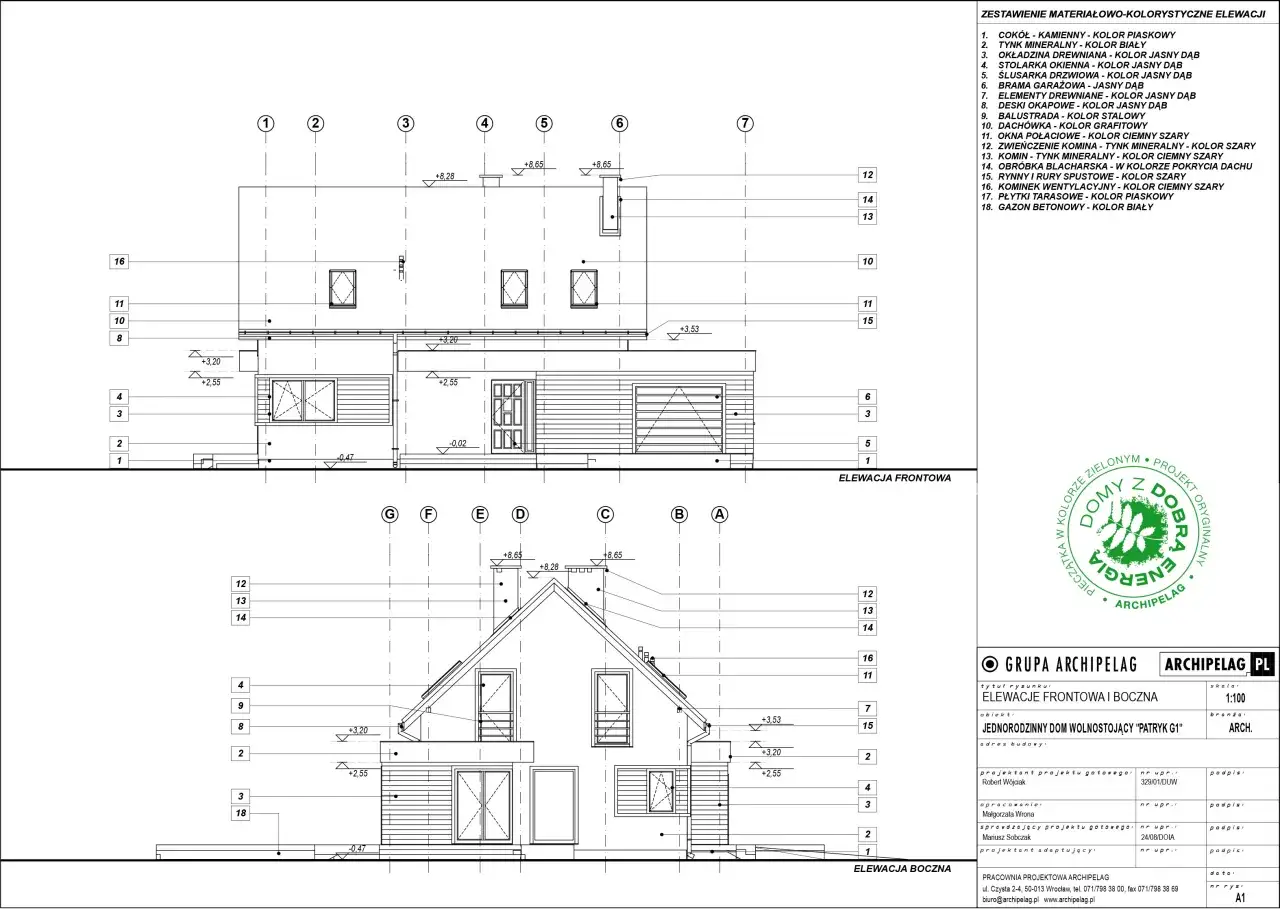

| Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany | Zawsze | Urząd sprawdza zgodność inwestycji z przepisami |
| Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane | Zawsze | Potwierdza, że możesz legalnie budować na działce |
| Decyzja o warunkach zabudowy | Gdy nie ma MPZP | Zastępuje brak miejscowego planu |
| Opinie, uzgodnienia i pozwolenia wymagane odrębnymi przepisami | W zależności od inwestycji | Domknięcie spraw branżowych i środowiskowych |
| Zaświadczenie o uprawnieniach projektanta | Co do zasady przy każdym wniosku | Potwierdza, że projekt wykonała osoba z odpowiednimi kwalifikacjami |
W praktyce bardzo ważna jest też mapa do celów projektowych. Z przepisów geodezyjnych wynika, że dla działki budowlanej skala mapy nie może być mniejsza niż 1:500, a przygotowuje ją osoba z odpowiednimi uprawnieniami. Ja traktuję ten dokument jako fundament całej dokumentacji, bo nawet dobry projekt bez właściwej mapy szybko traci sens.
Jeśli część domu ma służyć także innym celom niż mieszkaniowe, dołączasz dodatkowo potwierdzenie opłaty. Warto to wyłapać wcześniej, bo przy inwestycji z funkcją usługową urząd patrzy na sprawę znacznie uważniej. Sam komplet papierów to jednak tylko połowa gry, bo równie ważne jest, gdzie i w jaki sposób je złożysz.
Złóż wniosek w odpowiednim urzędzie i dopilnuj opłaty
Właściwy urząd zależy od położenia działki. Standardowo wniosek składa się w starostwie powiatowym, a w miastach na prawach powiatu - w urzędzie miasta. W Warszawie właściwy będzie urząd dzielnicy. Jeśli działka leży na obszarze o szczególnym statusie prawnym, sprawę prowadzi wojewoda.
- Starostwo powiatowe - najczęstszy adres dla inwestora budującego dom jednorodzinny.
- Urząd miasta - gdy miasto ma prawa powiatu.
- Urząd dzielnicy w Warszawie - dla działek na terenie stolicy.
- Wojewoda - przy terenach zamkniętych, morskich i niektórych innych obszarach o specjalnym statusie.
Opłatę najlepiej uregulować przed złożeniem wniosku i dołączyć potwierdzenie, bo właśnie taki porządek zwykle przyspiesza obsługę. Z perspektywy praktycznej polecam też wniosek elektroniczny, jeśli dokumentacja jest już gotowa - wtedy odpada część ruchu między urzędem a biurkiem. Po złożeniu wniosku procedura już nie wygląda efektownie, ale właśnie tutaj najłatwiej stracić tygodnie na poprawki.
Co dzieje się po złożeniu dokumentów
Na tym etapie urząd sprawdza, czy wniosek jest kompletny i czy projekt nie narusza przepisów. Na Gov.pl wskazano, że decyzja może zająć do 65 dni kalendarzowych, ale realny czas bardzo często zależy od tego, czy dokumentacja od razu przejdzie bez wezwań do uzupełnienia. Braki formalne potrafią zatrzymać wszystko na dłużej niż sam termin ustawowy.
| Etap | Co robi urząd | Co robisz Ty |
|---|---|---|
| Weryfikacja formalna | Sprawdza komplet dokumentów | Odpowiadasz na ewentualne wezwanie do uzupełnienia |
| Ocena zgodności | Porównuje projekt z przepisami i planem | Poprawiasz projekt, jeśli urząd wskaże niezgodność |
| Decyzja | Wydaje zgodę albo odmowę | Odbierasz decyzję i projekt z pieczątkami |
| Odwołanie | Sprawę rozpatruje wojewoda | Masz 14 dni na odwołanie od odmowy |
Jeżeli wniosek jest niekompletny, urząd wyznaczy termin na uzupełnienie braków. Jeśli nie zdążysz, możesz utknąć w procedurze na dłużej, a czasem skończy się to decyzją odmowną. Wtedy nie warto zwlekać z reakcją, bo odwołanie składa się w terminie 14 dni. Kiedy już to rozumiem, łatwiej uniknąć prostych potknięć, które najczęściej wydłużają sprawę bardziej niż sam projekt.
Najczęstsze błędy, które wydłużają całą procedurę
W praktyce najwięcej opóźnień nie wynika z „wrednego urzędu”, tylko z błędów na starcie. Z mojego doświadczenia najdroższe są te pomyłki, które wyglądają niewinnie, a potem wymuszają poprawki w projekcie lub ponowne kompletowanie dokumentów.
- Brak sprawdzenia MPZP albo warunków zabudowy - projekt powstaje, zanim wiesz, jakie są w ogóle dopuszczalne parametry zabudowy.
- Złożenie wniosku do niewłaściwego urzędu - to banalne, ale zdarza się zaskakująco często.
- Niekompletne załączniki - urząd wzywa do uzupełnienia, a termin całej sprawy zaczyna się wydłużać.
- Projekt niezgodny z działką albo planem - za blisko granicy, drogi lub obszaru ochronnego.
- Brak prawidłowego potwierdzenia prawa do nieruchomości - bez tego urząd nie ma podstaw, żeby zgodzić się na budowę.
- Ignorowanie dodatkowych ograniczeń - ochrona przyrody, strefy techniczne, grunty rolne albo leśne mogą wprowadzić osobne obowiązki.
Jeśli mam wskazać jedną rzecz, która robi największą różnicę, to jest nią porządek w dokumentach przed złożeniem wniosku. Dobrze przygotowany komplet zwykle przechodzi szybciej niż projekt poprawiany po kilka razy. Jeśli ten etap pominiesz, decyzja może leżeć w szufladzie, a budowa i tak się nie zacznie.
Co zrobić od razu po decyzji, żeby budowa ruszyła bez przestojów
Gdy decyzja jest już pozytywna, nie odkładaj spraw na później. Pozwolenie traci ważność, jeśli przez 3 lata nie rozpoczniesz budowy albo przerwiesz ją na dłużej niż 3 lata. To oznacza, że sama decyzja nie wystarcza - trzeba jeszcze ruszyć z organizacją placu budowy i nie dopuścić do przeciągania startu miesiącami.
Od razu po odbiorze decyzji załatw trzy rzeczy:
- odbierz ostemplowany projekt budowlany i dziennik budowy,
- umów geodetę do wytyczenia budynku w terenie,
- sprawdź, czy wykonawca i kierownik budowy mają komplet danych, żeby nie blokować startu robót.
Na poziomie praktycznym to właśnie ten moment oddziela formalność od realnej budowy. Dobrze poprowadzona procedura nie kończy się na pieczątce, tylko na sprawnym przejściu do pracy w terenie. Jeśli chcesz uniknąć kosztownych przestojów, trzymaj się jednej zasady: najpierw dokumenty i wytyczenie, potem organizacja ekip i dopiero start robót.
Cała procedura nie jest trudna, ale wymaga porządku: najpierw działka i plan, potem dokumentacja, następnie właściwy urząd i dopiero później start budowy. W praktyce najbardziej pomagają trzy rzeczy: sprawdzenie MPZP lub warunków zabudowy, komplet dokumentów bez braków oraz szybka reakcja na wezwania urzędu. To właśnie one najczęściej decydują, czy budowa ruszy płynnie, czy utknie na formalnościach.
